1.62元/wh!南网广州因湃电池用户侧储能项目epc总承包工程招标 -美高梅app官方下载

新能源采编储能 2024-06-21 08:29:27 216阅读 举报

网站获悉,6月20日,南方电网发布广州因湃电池用户侧储能项目epc总承包工程招标公告。公告显示,广州因湃电池用户侧储能项目epc总承包工程已由南方电网综合能源股份有限公司批准建设,项目建设单位为南方电网综合能源股份有限公司,招标人为南方电网综合能源股份有限公司。项目因湃电池科技有限公司厂区空地建设一套3mw/6mwh的锂电池储能系统。最终安装容量以项目实际安装容量为准,据实际建设单循环放电电量及每瓦时单价结算。本次采购的范围包括广州因湃电池用户侧储能项目epc总承包工程和储能系统通过竣工验收后15年的运检维护服务。


公告如下:


广州因湃电池用户侧储能项目epc总承包工程


招标公告


(项目编号:nwny-xny-2024022)


1.招标条件


本招标项目广州因湃电池用户侧储能项目epc总承包工程已由南方电网综合能源股份有限公司批准建设,项目建设单位为南方电网综合能源股份有限公司,招标人为南方电网综合能源股份有限公司,项目资金来自自筹资金,出资比例为100%,资金已落实。该项目已具备招标条件,现对本项目的设计、采购、施工总承包进行公开招标。


2.项目概况和招标范围


2.1建设地点:广州市。


2.2建设规模:详见标的清单。


2.3资格审查方式:资格后审。


2.4招标分类:专项招标。


2.5项目概况:


在因湃电池科技有限公司厂区空地建设一套3mw/6mwh的锂电池储能系统。最终安装容量以项目实际安装容量为准,据实际建设单循环放电电量及每瓦时单价结算。本次采购的范围包括广州因湃电池用户侧储能项目epc总承包工程和储能系统通过竣工验收后15年的运检维护服务。





2.6招标范围:


本项目在因湃电池科技有限公司厂区空地建设一套3mw/6mwh的锂电池储能系统,最终安装容量以项目实际安装容量为准,据实际建设装机容量及每瓦时单价结算。


本次采购的范围包括广州因湃电池用户侧储能项目epc总承包工程以及储能系统通过竣工验收后1-15年的运检维护服务,竣工验收后第1-15年的运维费按运维费单价、委托运维容量和运维时间进行结算。


本项目以暂定总价、固定每瓦时单价承包的方式完成并网储能系统全部工程设计、设备材料采购供应(包含储能电池bat及bms(质保年限见合同及技术规范书)、直流柜、集装箱及辅助设施(含消防及空调等)、功率转换系统(pcs)、箱式变压器(含高低压开关柜及变压器)、并网开关柜、监控及通信系统、交流线缆、ems能效管理系统等)、建筑安装工程施工、工程质量及工期控制、工程管理、设备监造、培训、电网接入系统检测、调试、试运直至验收交付生产、以及在质量保修期内的消缺等全过程的工作,在满足合同其它责任和义务的同时使本项目符合相关达标验收的要求。具体工程范围见技术规范内容。


承包人的承包范围包括储能项目工程总承包以及工程通过竣工验收后15年的运检维护服务:除新建满足招标文件技术要求的完整的储能系统外,还包括因建造储能系统需要而对原有建、构筑物局部的拆除、加固、还建及修复,为满足发包人系统设备安装及建设储能系统要求,能满足储能系统从发电直至并网正常运行所需具备的勘察、设计(含消防设计审查及验收)、采购、监造、运输及储存、建筑安装、施工、调试、试验及检查测试、试运行、消缺、培训和最终交付投产,质保、储能项目的运维服务(含运维服务软件服务)等。发包人对图纸的评审仅是对下一道工序开工的许可,并不代表对承包人的安全、质量、技术、成本的认可,并不免除承包商的上述责任,设计文件亦不能免除承包人的责任。如图纸会审后发包人发现图纸仍有不符合招标文件或合同要求,承包人必须在发包人要求的期限内无条件整改,并承担返工、重新定制或重新设计的一切费用及损失,不得向发包人索取任何费用。承包人不得以发包人在图纸会审中的疏忽、遗漏向发包人索取任何赔偿或费用。储能系统总的要求是:安全可靠、系统优化、功能完整、建设期间不影响项目所在工厂正常生产。承包人提供的设计、设备以及施工,必须满足本合同规定的技术要求。


工程实施过程中按要求提供设备的试验、运行、维护手册。包括但不限于控制室设计及建安工程,与电网遥信遥测的设计及建安工程,与南网能源公司总部及运维中心的通信设计及建安工程,包括与本项目相关的原建(构)筑物的拆除、还建及修复,及建(构)筑物的加固。


工程实施过程中承包人按要求需要办理的手续,包括但不限于项目的供电局对项目接入意见办理、接入方案的设计、评审、接入施工图纸的设计、评审、接入系统的设备、材料的采购、施工、调试以及竣工验收、质监验收,以及上述工作的过程协调等。若当地政府部门对项目的施工许可、工程报建、规划、消防、防雷、职业健康、环评和环境保护、卫生防护等有要求的,也属于承包人合同范围内工作。为了满足项目并网,需要满足供电局关于线路改造、对侧变电站改造、网络安防、电能质量、调度控制的要求,其实施工作、手续和费用已包含于承包人合同范围,合同费用不再进行调整。


本工程为交钥匙工程,承包人负责工程招标范围内的手续办理、设计、供货、施工和验收,即便在招标范围内没有载明,但实际证明是确保项目发电运行所必须的,则需纳入设计、采购、安装及提供服务范围。接入方式以供电局批复为准。


承包人负责对项目实施过程中的费用、进度、质量、安全、环境保护和文明施工等进行全面管理。


本工程所有所需设备均由承包人进行采购,包括升压变压器、开关柜、储能系统接入因湃电池科技有限公司电力系统的必要的电气设备、电缆、继电保护等所有并网接入设备(设备配置以供电局审批为准)金额含于合同总价。


如果根据供电局要求需增加光纤通道,与此相关的供货、工程范围由承包人负责,金额含于合同总价。


详见合同技术规范。


由招标人或其下属单位与中标单位签订合同(含epc总承包合同和运检维护合同)。


项目工期:本项目应于epc合同签订且开工令签发后120日内经供电局验收通过、全容量并网发电。

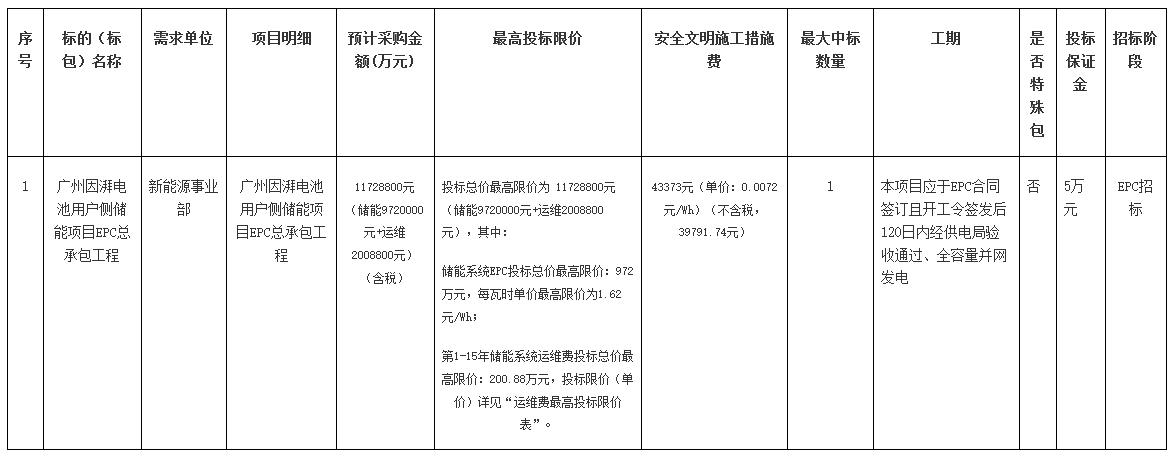

2.7标的清单及分包情况:




备注:除不受限制的特殊包外,一个投标人在一个标的中最多只能中不超过最大中标包数的标包。


2.8其它关键要素:


(1)报价方式:投标人按epc总价、对应的epc每瓦时单价及运维报价进行报价。本次招标的投标总价=储能epc投标报价 竣工验收后第1-15年的运维费投标报价。


(2)有效报价:投标人所报的总价报价(储能epc总价 竣工验收后第1-15年的运维费投标报价)和各项投标单价报价均不高于投标最高限价且不低于成本价的为有效报价。安全文明施工措施费、暂列金额不参与竞争,投标人在报价中必须包含且不得更改该金额,否则按无效报价处理。


(3)框架招标有效期及要求:无


(4)承包方式:采用设计采购施工(epc)总承包,工程实施过程中从初步设计、施工图设计、竣工图编制、属于承包范围内的设备材料等物资采购、建筑和安装施工、系统安装调试、试运行、配合验收及竣工投产、结算、建设资料电子化移交等各个环节均由总承包单位负责。


(5)结算方式:1、本项目储能epc总承包工程预计3mw/6mwh,不划分标段。投标人应按招标装机容量进行报价,最终安装容量以项目实际安装容量为准,据实际建设装机容量及每瓦时单价结算。

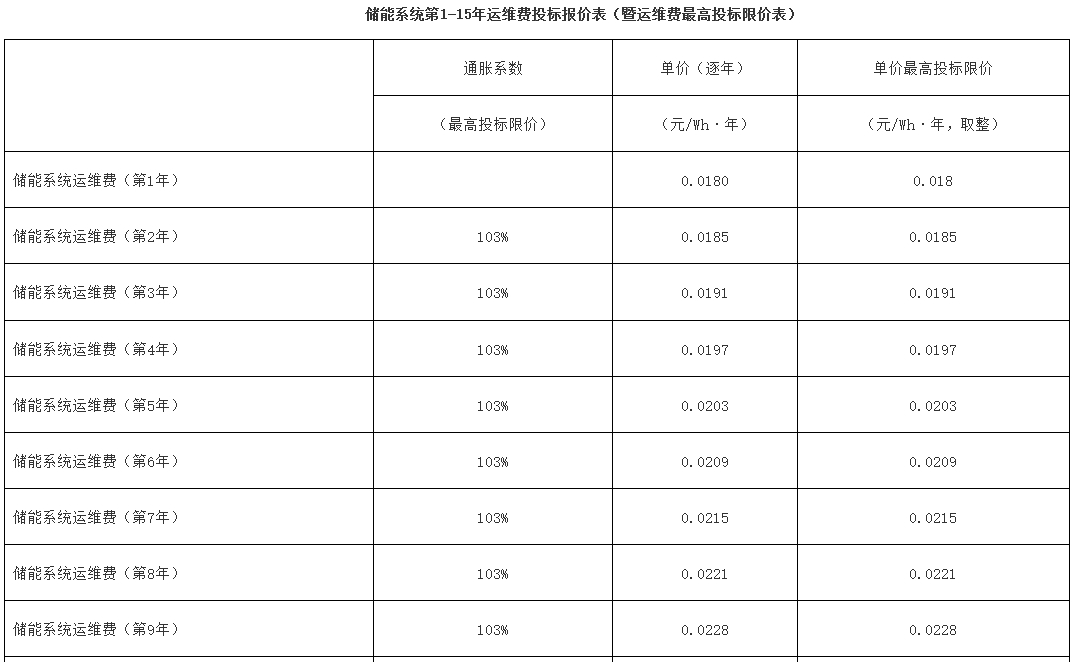

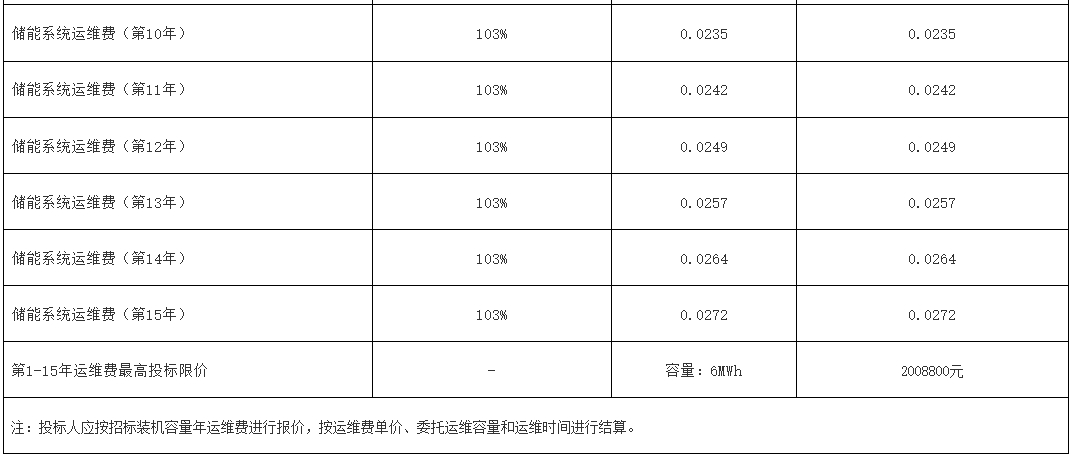

2、竣工验收后第1-15年的运维费,投标人应按招标装机容量年运维费进行报价,按运维费单价、委托运维容量和运维时间进行结算。


(6)安全文明施工措施费:投标人报价时需将该部分金额纳入总价报价中,但安全文明施工措施费不参与竞争,不计入评标价格。


(7)项目暂列金额:300000元,单价为0.05元/wh(如发生则据实结算,未发生则不支付。)


(8)本项目评审价为不含税总价(不含安全文明施工措施费、暂列金额)。


(9)本次项目由南方电网综合能源股份有限公司进行招标,由招标人或其下属单位与中标单位签订合同(含epc总承包合同和运检维护合同)。


(10)运维受托方须同意,在15年运检维护服务期间,委托方有权根据其自身发展需要或者其运营方式的变化等情形,提前2个月以书面方式通知受托方后提前终止运维合同,此时委托方与受托方据实支付已发生的合同费用,委托方不因提前终止合同承担任何责任。




美高梅app官方下载的版权声明:
作者:新能源采编
链接:https://www.zhaoxny.com/p/7980681930501.html
分类:储能
本网站转载此文是出于传递更多信息之目的,若有来源标注错误或侵犯了您的合法权益,请作者持权属证明与我们联系,我们将及时更正、删除。若此文章存在违规行为,您可以点击 “举报”


后发表评论
0条评论
还没有人评论过~
机械储能有哪些方式?
问答 1 位能友回复
如何判断锂电池的优劣?
问答 1 位能友回复
网站地图
