定日镜场规模渐成!国家能源集团共和100mw塔式光热项目建设全面“开花” -美高梅app官方下载

新能源采编光热 2024-06-23 09:25:23 394阅读 举报

据国家能源集团青海公司之声消息,共和公司在建光热项目,采用熔盐塔式技术路线,聚光集热系统配备2万余台定日镜,将70万平方米的光照集中起来,配合长达12小时的熔盐储能系统,使夜间、阴雨天也能源源不断产生绿色电能。作为集团首个塔式光热项目,将为储能调峰“添砖加瓦”,为光伏光热优势互补贡献力量。

截屏2024-06-23 08.59.33.png

为了加快推进项目建设,如期实现并网发电,共和公司积极谋划、提前研判,有效利用施工黄金期,持续、高效、高质量推进光热项目的建设。目前,各个区域按计划步入轨道,项目工作已进入快速发展阶段。

1“安全 科技”的智慧展厅

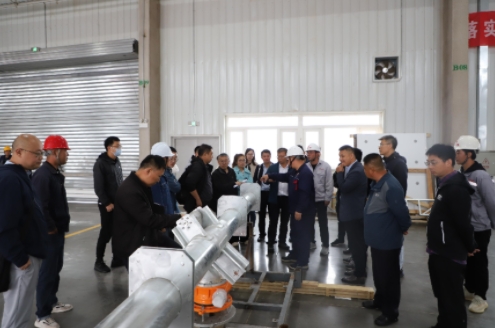

智慧展厅位于项目驻地入口,作为共和公司形象的展示窗口,在满足安全培训管理的基础上,融入最新科技信息技术既展示出项目建设与科技创造完美结合的魅力,也体现出该公司对安全文明施工的重视。

截屏2024-06-23 09.00.53.png

截屏2024-06-23 09.01.01.png

2“圈圈圆圆”构成的常规岛

常规岛是整个项目的核心。质量控制、进度管理、安全文明三驾马车齐头并进,检修车间、空冷岛等各个单位工程均已进入高速发展阶段。

截屏2024-06-23 09.01.44.png

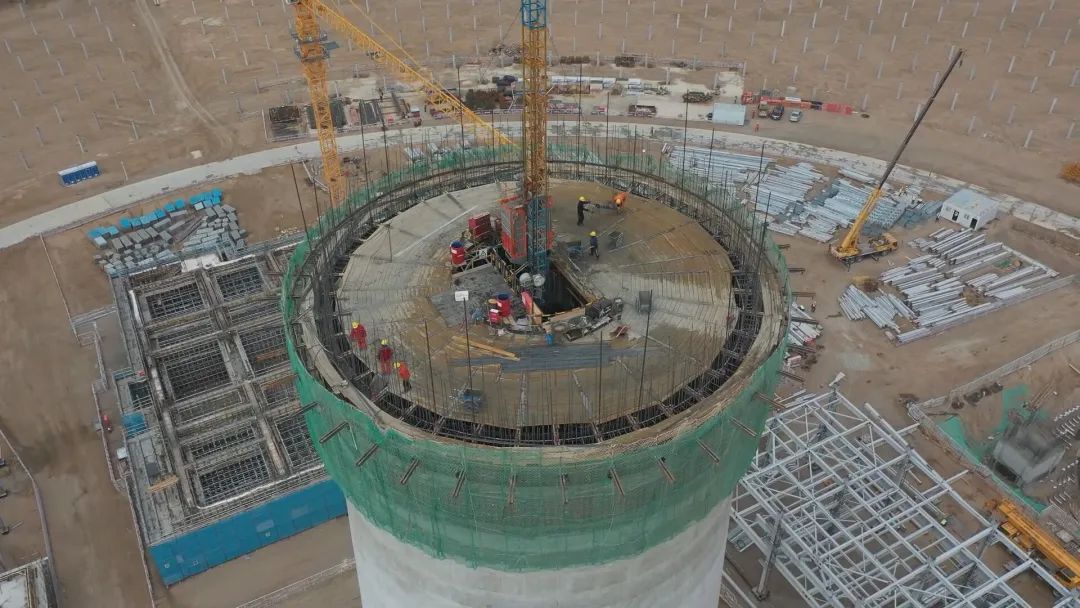

3加速成长的吸热塔

截屏2024-06-23 09.02.21.png

截屏2024-06-23 09.02.36.png

截屏2024-06-23 09.02.46.png

截屏2024-06-23 09.02.56.png

截屏2024-06-23 09.03.06.png

吸热塔作为光热项目的重要组成部分,是聚光集热系统的关键线路,其建设进度直接影响项目建设进度,目前按计划正在顺利、高效推进。

4初具雏形的冷热储罐基础

冷热熔盐储罐是整个项目最重要的储能单元,目前基础垫层已经浇筑,熔盐泵平台即将搭设完成。

截屏2024-06-23 09.04.22.png

5日新月异的主厂房

主厂房位于吸热塔的西侧,建筑面积约为9086.44㎡。其施工进度影响整个项目的进度,目前主厂房整体施工形象满足总进度计划要求。

截屏2024-06-23 09.05.26.png

6逐成规模的定日镜场

随着定日镜组装车间的建成、立柱安装的进行、首套定日镜组装下线,标志着定日镜场的安装施工全面拉开序幕。

截屏2024-06-23 09.06.07.png

截屏2024-06-23 09.06.21.png

截屏2024-06-23 09.06.27.png

7团结协作,打造精品

下一步,该公司将与各施工单位团结协作,共同努力,以“缺氧不缺精神”的斗志持续、高效、高质量继续推进光热项目的建设。

美高梅app官方下载的版权声明:
作者:新能源采编
链接:https://www.zhaoxny.com/p/e12444b05a7f6.html
分类:光热
本网站转载此文是出于传递更多信息之目的,若有来源标注错误或侵犯了您的合法权益,请作者持权属证明与我们联系,我们将及时更正、删除。若此文章存在违规行为,您可以点击 “举报”

后发表评论
0条评论
还没有人评论过~
网站地图
