据阿克塞县融媒体中心消息,连日来,在阿克塞县四十里戈壁实施的省列重大项目,国家“沙漠、戈壁、荒漠”大型太阳能热发电基地示范(续建)项目之一汇东新能源有限责任公司75万千瓦光热 光伏试点工程项目进入了最后的收尾阶段,即将全容量并网。“建”证着建设者在“沙戈荒”上追“光”逐“日”。

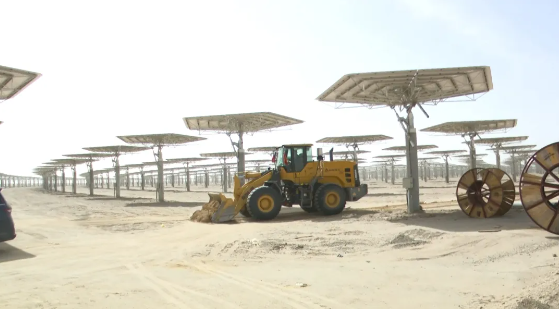

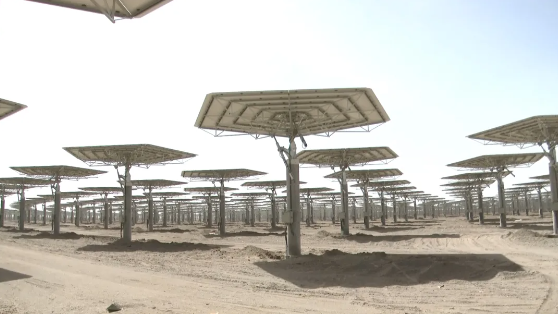

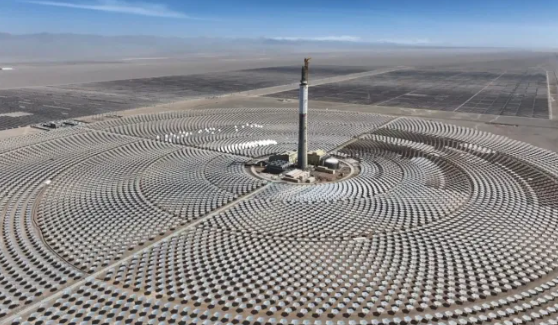

在阿克塞县四十里戈壁汇东75万千瓦光热 光伏项目现场,一望无垠的荒漠戈壁上,220米吸热塔巍然耸立,11960面定日镜在阳光的照耀下熠熠生辉。光伏蓝海与光热储能遥相呼应。数百名工人正在各自岗位上忙碌,大家克服高原高海拔和风沙天气,抢抓时间进度,全力以赴做好项目最后的扫尾工作,确保项目如期全容量并网。
中铁十一局集团有限公司阿克塞县汇东新能源光热 光伏试点项目项目总工尹斌全:
我们在这个项目主要的施工任务为光热的土建,光伏区的510兆瓦光伏建安,目前光热部分吸热塔结构已经到顶,剩下的就是水电的照明,通风、供暖的安装等,包括主厂房sgs也剩余了一些消防、通风安装等扫尾工作,其他的水系统都基本结束,预计土建部分6月中下旬全部结束。目前主要就是动力岛区域土建部分消防通风室外的扫尾工作,为了确保现场的节点任务,第一是根据剩余工程量安排工期计划,第二是加强资源配置,保障人员和机械材料的投入,第三是加强现场安全质量管控。
施工过程中,为保证工程进度和安全质量要求,项目单位积极组织各施工企业,克服严寒、高热、风沙等恶劣环境和各类技术难题,全力保障项目建设平稳推进。目前,项目土建、输送线路、光热组件、光伏组件、吸热塔等已经安装完工,正在开展设备调试和收尾工作。
阿克塞汇东新能源有限公司75万千瓦光热 项目专工殷方良:
我们阿克塞县汇东75万千瓦光热 项目,现在光伏区64万已经全部建设完成,正在进行调试,我们汇集站现在单体调试已经完成,进行到送电的连调,330输送线路主线已经建设完成,等着最后的接入,我们光热区的土建已经全部结束,吸热器已经安装完成,11960面镜子已经安装完成,单体调试已经完成,现在正在进行跟踪调试,已经调试4000多面镜子,现在我们主厂房器机已经安装完成,里面的管道完成安装80%,我们除碱水车间出合格水,化盐的工作正在开展,现在正在设备安装,厂前区的部分已经建成投运,整体项目光伏区我们计划是六月底进行全容量并网,光热区计划于九月底进行并网。
阿克塞汇东新能源项目是阿克塞县招商引资引进千万千瓦级多能互补基地的首批重点项目,也是国内首批“光热 光伏”试点项目。该项目由中国能建华东电力设计院自主开发并承担epc总承包,总装机容量750mw,包括110mw光热发电和640mw光伏发电。项目建成后年发电量17亿千瓦时,每年可节约标准煤50.7万吨,减排二氧化碳147万吨,相当于植树造林120万亩。
