据中新网消息,6月11日,中电建若羌光热项目迎来新进展——吸热塔筒壁成功浇筑至30米高度,标志着该项目的主体工程施工已进入全新阶段。

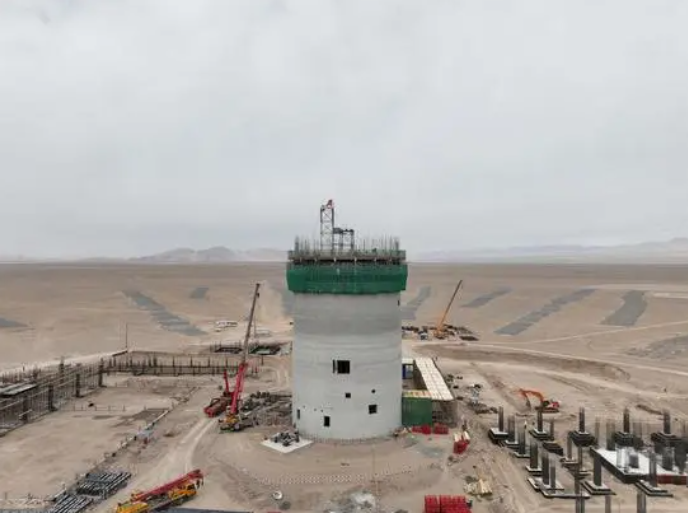

图:6月11日,吸热塔筒壁浇筑至30米 张茂林摄
作为项目关键组成部分的吸热塔,其吸热塔塔筒标高189米,为钢筋混凝土结构,顶部外直径16.8米,底部外直径23米,塔体施工采用滑模连续浇筑技术系统,可有效提高施工安全性、施工质量、施工精度,日均可浇筑3米,计划于9月10日塔筒封顶。

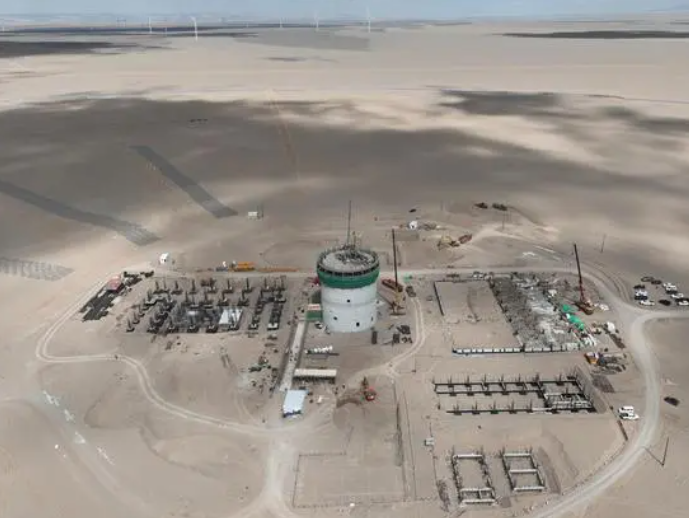

图:中电建若羌光热epc项目全景张茂林摄
该项目位于新疆巴州若羌县境内,由若羌电建睿达新能源有限公司负责投资建设,山东电力建设第三工程有限公司、中国水利水电第一工程局有限公司联合承建。光热发电装机规模100兆瓦,采用塔式熔盐技术路线,设计安装30万块2.17平方米小型定日镜,镜场总面积约65万平方米,吸热器中心标高210米,配置储热容量1988兆瓦时,等效储热时长8小时。配套的汽轮机为超高压、一次中间再热、8级回热、轴向排汽、直接空冷凝汽式汽轮机。年平均上网电量约为15531万千瓦时,具有较好的环保效益。
图:施工人员正在紧锣密鼓的进行浇筑工作张茂林摄
“在高原上工作,最稀缺的是氧气,最宝贵的是精神,下一步,我们将全力以赴紧抓黄金施工期,不遗余力推进项目建设,坚定不移地朝着‘三零’(质量零缺陷、安全零事故、环保零投诉)目标奋力前行,实现早日并网发电,为若羌县经济高质量发展贡献电建力量。”电建新能源集团新疆分公司副总经理、安全总监孙伟说道。
