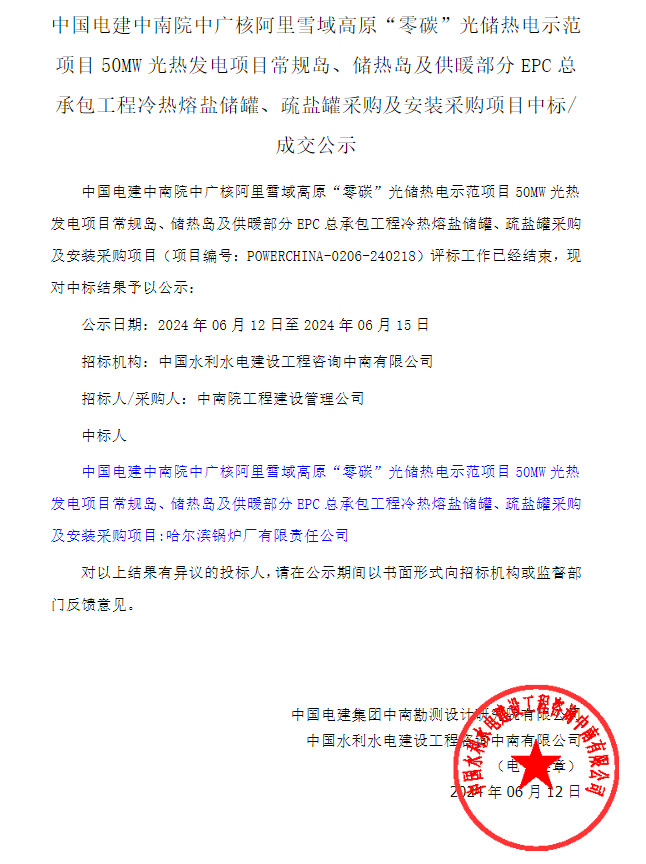

6月12日,中国电建集团中南勘测设计研究院有限公司就中广核阿里雪域高原“零碳”光储热电示范项目50mw太阳能热发电与供暖工程常规岛、储热岛及供暖部分epc总承包工程冷热熔盐储罐、疏盐罐采购及安装采购项目发布成交公示。中标人为:cspplaza平台会员单位——哈尔滨锅炉厂有限责任公司。
项目概况:
本工程新建50mw光热电站,项目任务为清洁能源供暖与发电。拟建厂址位于西藏自治区阿里地区狮泉河镇南侧约7km处,距行署中心区约7.5km。项目计划于2024年03月15日开工,2025年9月30日前建成与供暖相关的储换热岛、常规岛部分,并实现供暖,总工期565天。储热岛传热储热介质采用二元熔盐(60%硝酸钠与40%硝酸钾),共设置1组熔盐储罐,包括一个冷熔盐罐和一个热熔盐罐,总储热容量约为2635.2mwh,储热时长约16h。熔盐的工作温度为290℃~520℃。
本工程装机为2套25mw高温超高压、直接空冷、轴向排汽、抽汽凝汽式汽轮发电机组,主蒸汽压力为12.2mpa、温度511℃。两套汽轮发电机组可互为备用。供暖期为每年的9月28日至次年的5月23日,共计238天,供暖面积为150万平方米。其余时间为非供暖期。
本项目设置1#和2#两套蒸汽发生系统,1#蒸汽发生系统产生的蒸汽通往厂内新建换热首站加热热网循环水,热水泵往原换热首站进行换热供暖;2#蒸汽发生系统产生的蒸汽通往两台25mw抽汽凝汽式汽轮机组发电或抽汽供暖(备用)。在1#蒸汽发生系统发生故障停机或者检修停机的情况下,2#蒸汽发生系统可作为备用热源,产生的蒸汽通过旁路经减温减压后通往厂内新建换热首站换热。新建换热首站通过汽水换热加热循环水,热网循环水温度为130/70℃,采用闭式双管制系统。热网调节方式为“质、量共同调节”。新建一次热力管网接入原换热首站,与原有一次管网接驳。原换热首站保留作为中继泵站,以及极端工况下的备用热源点。试监督、售后咨询服务、现场美高梅app官方下载的技术支持、安装及调试指导等,并提供包括安装和试运行需要的全部的辅助设备和专用工具。
