近日,西藏多地下发光伏、项目竞争性配置结果公告,其中包括拉萨、日喀则、昌都、那曲。据统计,四地累计竟配规模超345万千瓦。
其中,光伏项目累计规模为270万千瓦,光热项目为30万千瓦,项目为45万千瓦,累计配置储能容量为60万千瓦时。
据悉,在2023年1月16日,西藏自治区发改委印发的《关于促进西藏自治区光伏产业高质量发展的意见》中,曾明确提出,保障性并网项目由自治区能源主管部门会同电网企业,结合各地(市)新能源消纳空间及并网条件等因素,按照不低于全区上一年度最大电力负荷增量的25%安排新增项目,配置储能规模不低于项目装机容量的20%,储能时长不低于4小时。
追溯已完成竞配的四地项目业主,昌都市康电清洁能源投资有限公司所获规模最多,为70万千瓦,均为光伏项目;排名第二的是国家开发投资集团有限公司,规模为67.5万千瓦;中国能建和中核集团并列第三名,均获得了40万千瓦;第四名为华电集团,所获规模为35万千瓦。
项目业主详情如下:
具体来看,日喀则市2023年风电、光伏发电等新能源项目竞争性配置累计规模为55万千瓦。其中,光伏30万千瓦,风电25万千瓦时,储能容量为24万千瓦时。
同时公告还指出,光伏发电项目储能规模不低于光伏装机容量的20%,储能时长不低于4小时,并按要求加装构网型装置。
值得注意的是,日喀则市2023年风电、光伏发电等新能源项目竞争性配置中,定结县光伏 储能项目、萨嘎县光伏 储能项目均流标,目前已发布二次磋商公告。

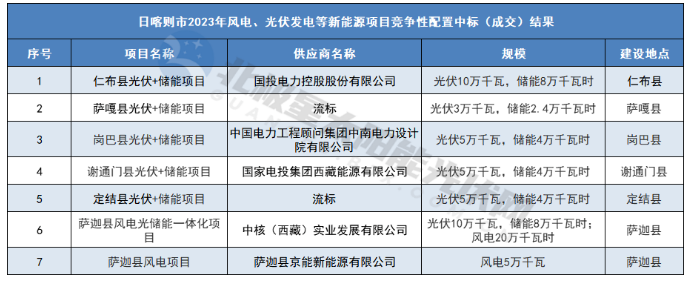

指标分配详情如下:
昌都市2023年风电及光伏发电项目竟配中,累计规模为100万千瓦,其中,光伏项目规模为90万千瓦,风电项目10万千瓦。
同时公告指出本次市场化并网项目以及保障性并网风电项目无需配置储能,保障性并网光伏项目储能配置按西藏自治区相关政策执行,配置储能规模不低于光伏装机容量的20%,储能时长不低于4小时。
关于并网时间,公告指出,“标段1项目”需在2025年6月底前具备投产发电条件;“标段2项目”需在2023年10月底前全容量并shenhe产;“标段3项目”需在2024年10月底前全容量并shenhe产。

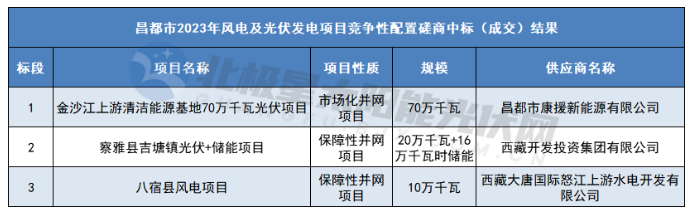

指标分配详情如下:
那曲市光伏发电项目竞争性配置项目共划分为8个标段,累计竟配规模为100万千瓦,但由于其中标段三和标段7均已流标,所以本次下发的竟配规模为77.5万千瓦。
其中,光伏项目共计52.5万千瓦,光热项目15万千瓦,风电项目10万千瓦,需要配置储能容量为12万千瓦时。本次竟配结果为中标候选人,每个标段共入选3家企业,最终仅1家企业获得项目指标。

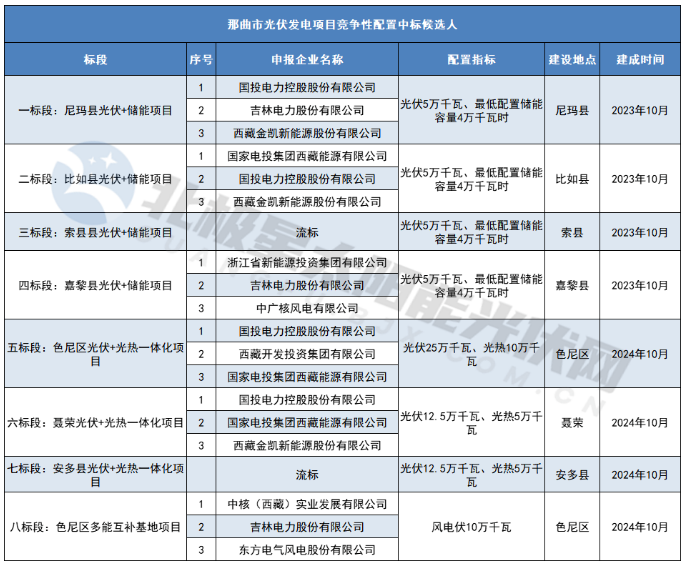

指标分配详情如下:

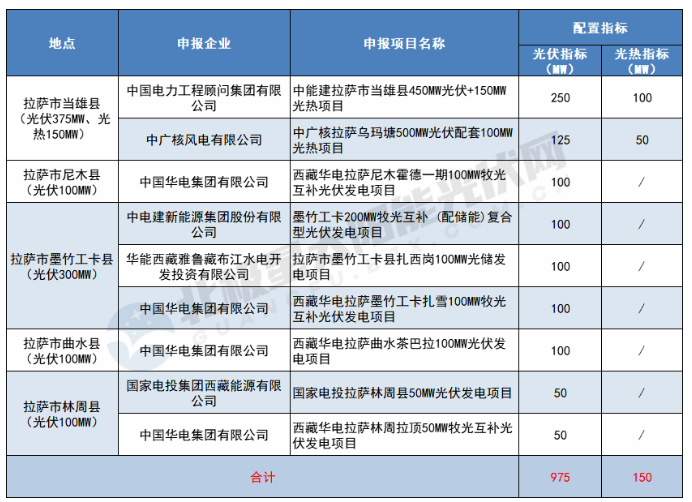

拉萨市光伏发电项目竞争性配置规模为112.5万千瓦,其中光伏97.5万千瓦、光热15万千瓦。追溯集团公司,中国能建、华电、中广核、中国电建、华能、国家电投6家企业成功入选。
指标分配详情如下:
